Combien coûte une maison de ruelle ou un multiplex à Vancouver en 2025 ?

Pour les propriétaires de Vancouver, la question numéro un lorsqu'on envisage une maison de ruelle ou un multiplex concerne presque toujours le coût total et les options de financement disponibles. Avec la ville qui encourage une densité accrue, la construction d'une unité d'habitation accessoire (UHA ou ADU) ou d'un petit multiplex est une option attrayante, mais naviguer dans le budget est un exercice qui nécessite une compréhension des coûts de construction, une calculatrice et une boule de cristal !

Ce qui est un fait inéluctable, c'est que la compréhension de l'ensemble des dépenses - des conceptions initiales aux raccordements finaux aux services publics - est le point de départ de tout projet de construction réussi. Ce guide de prix 2025 fournit une ventilation détaillée et transparente du coût d'une maison de ruelle à Vancouver, de ce à quoi s'attendre pour le coût de construction d'un multiplex à Vancouver, et comment financer votre projet.

  1. Une ventilation détaillée des coûts de construction à Vancouver
  2. Budgets types : Maison de ruelle vs Multiplex
  3. Facteurs qui influencent votre coût final
  4. Financer votre projet de construction à Vancouver
  5. L'essentiel à retenir : Budgétiser votre construction

Une ventilation détaillée des coûts de construction à Vancouver

Pour créer un budget précis, vous devez comprendre que le prix final se compose de trois catégories distinctes : les coûts indirects, les coûts directs et les coûts de raccordement. De nombreux constructeurs novices ne se concentrent que sur les coûts directs (la construction physique), mais les deux autres peuvent représenter une part importante de l'investissement total.

Coûts indirects (Soft Costs) : La phase de planification

Ce sont les dépenses nécessaires pour concevoir, approuver et préparer votre projet à la construction. Ils représentent généralement 10 à 15 % du budget total. Les principaux coûts indirects incluent :

  • Frais d'architecture et de conception : Création des plans pour votre maison de ruelle ou multiplex.
  • Frais d'ingénierie : Rapports d'ingénierie structurelle, géotechnique et parfois spécialisée.
  • Frais de permis de la Ville de Vancouver : Incluant les permis d'aménagement, de construction et diverses inspections. Ils peuvent être substantiels.
  • Frais d'arpentage : Pour délimiter votre propriété et l'emplacement du nouveau bâtiment.
  • Frais d'assurance et juridiques : Assurance en cours de construction et conseils juridiques nécessaires.

Coûts directs (Hard Costs) : La phase de construction

Ce sont les coûts tangibles de la main-d'œuvre et des matériaux pour construire la structure elle-même, souvent calculés en coûts de construction par pied carré à Vancouver. En 2025, attendez-vous à ce que cela varie de 400 $ à 550 $+ par pied carré, selon la complexité et le niveau de finition. Cela inclut :

  • Excavation et travaux de fondation.
  • Charpente, toiture, fenêtres et parement.
  • Systèmes de plomberie, d'électricité et de CVC.
  • Isolation, cloisons sèches, revêtements de sol et peinture.
  • Cuisines, salles de bains, luminaires et appareils électroménagers.

Coûts de raccordement (Servicing Costs) : La phase de connexion

Ce sont les coûts souvent sous-estimés pour connecter votre nouvelle unité aux services de la ville. Pour une maison de ruelle ou un nouveau multiplex à Vancouver, cela signifie creuser des tranchées et passer de nouvelles lignes depuis la maison principale ou la rue. Les coûts majeurs incluent :

  • Raccordement à BC Hydro : Alimenter la nouvelle unité en électricité.
  • Raccordement à l'eau et à l'égout de la ville : Souvent le coût de raccordement le plus cher, nécessitant une excavation importante.
  • Raccordement au gaz FortisBC : (Si applicable, bien que moins courant avec les nouvelles règles du Plan de Bâtiments à Émissions Nulles).
Une maison de ruelle nouvellement construite dans une arrière-cour de Vancouver, présentant un design moderne.
Le coût final d'une maison de ruelle est une combinaison des frais de conception, de construction et de raccordement à la ville. - Modern Flair par Smithwood Builders

Budgets types : Maison de ruelle vs Multiplex

Pour illustrer ces coûts, voici deux tableaux de budgets types basés sur les prix de 2025 à Vancouver. Note : ce sont des estimations à des fins de planification uniquement. Vos coûts finaux varieront.

Budget type : Maison de ruelle de 700 pi²

Catégorie de coût Coût estimé (CAD) Remarques
Coûts indirects (Permis, conception, etc.) 45 000 $ - 70 000 $ Peut varier considérablement selon la complexité.
Coûts directs (700 pi² à 450 $/pi²) 315 000 $ Basé sur une qualité de finition de milieu de gamme.
Coûts de raccordement (Services publics) 30 000 $ - 50 000 $+ Très variable selon les conditions du site.
Coût total estimé 390 000 $ - 435 000 $+ Avant l'aménagement paysager et la TPS.

Budget type : Triplex de 2 500 pi²

Catégorie de coût Coût estimé (CAD) Remarques
Coûts indirects (Permis, conception, etc.) 90 000 $ - 140 000 $ Conception et ingénierie plus complexes.
Coûts directs (2 500 pi² à 425 $/pi²) 1 062 500 $ Coût par pi² légèrement inférieur en raison de l'échelle.
Coûts de raccordement (Services publics) 50 000 $ - 80 000 $+ Peut nécessiter des raccordements municipaux améliorés.
Coût total estimé 1 202 500 $ - 1 282 500 $+ Avant l'aménagement paysager et la TPS.
Un triplex moderne construit dans un quartier de Vancouver.
Le coût de construction d'un duplex à Vancouver, ou d'un multiplex plus grand, implique des coûts indirects plus élevés mais peut être plus efficace par pied carré.

Facteurs qui influencent votre coût final

Au-delà de la taille de base de votre projet, plusieurs facteurs clés peuvent influencer de manière significative votre coût de construction final. Comprendre ces variables est essentiel pour gérer votre budget.

Conditions du site et accès

Un terrain plat avec un accès facile depuis la rue est le scénario idéal. Un terrain en pente, un sol rocheux ou de mauvaises conditions de sol augmenteront vos coûts d'excavation et de fondation. Pour plus de détails, consultez notre guide sur l'excavation durable.

Construction sur mesure vs Préfabrication

Une maison entièrement sur mesure, conçue par un architecte, aura généralement des coûts de conception et potentiellement de construction plus élevés qu'un design qui utilise des composants préfabriqués. L'utilisation de panneaux ou de modules préfabriqués peut souvent entraîner des économies. Explorez vos options dans notre guide sur comment trouver les meilleures maisons en kit préfabriquées.

Niveau de finitions et complexité

La qualité de vos fenêtres, revêtements de sol, armoires et luminaires est l'une des plus grandes variables du budget. Des finitions de luxe haut de gamme peuvent facilement ajouter plus de 100 $ par pied carré à vos coûts directs par rapport aux options standard de qualité constructeur.

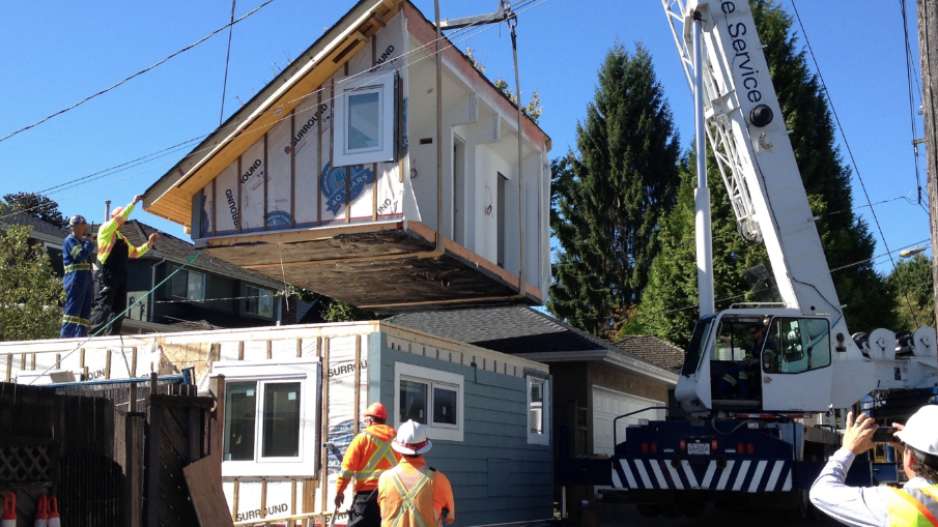

Une grue abaisse une section préfabriquée en place pour une nouvelle maison de ruelle.
L'utilisation de composants préfabriqués peut aider à contrôler les coûts et à accélérer le calendrier de construction.

Financer votre projet de construction à Vancouver

À moins de payer comptant, obtenir un financement pour votre projet de construction à Vancouver est une étape essentielle qui doit être organisée au début du processus de planification. Le financement d'une UHA en C.-B. implique généralement l'une des deux voies principales.

Prêts à la construction

Il s'agit d'un prêt à court terme spécifiquement conçu pour financer la phase de construction. Les fonds sont déboursés par étapes (ou « tirages ») à mesure que le projet atteint des jalons spécifiques. Une fois la construction terminée, ce prêt est généralement converti en un prêt hypothécaire traditionnel.

Refinancement de votre hypothèque ou Marge de Crédit Proprio

De nombreux propriétaires financent leur maison de ruelle ou leur multiplex en refinançant leur hypothèque existante pour accéder à la valeur nette de leur propriété. Une Marge de Crédit Proprio (HELOC) est une autre option. Consultez toujours un courtier hypothécaire expérimenté en financement de la construction. Obtenir des devis précis est essentiel, alors consultez nos conseils pour embaucher un entrepreneur réputé.

L'essentiel à retenir : Budgétiser votre construction

L'essentiel à retenir pour budgétiser votre maison de ruelle ou votre multiplex à Vancouver est de tenir compte des trois catégories de coûts — indirects, directs et de raccordement — et de toujours avoir un fonds de prévoyance. Le coût de construction est important, et les imprévus sont courants. Un fonds de prévoyance de 10 à 15 % de vos coûts directs est crucial. Faites vos recherches, engagez un constructeur de confiance qui fournit un budget transparent, et sécurisez votre financement tôt. Un budget bien planifié est le fondement d'un projet de construction réussi et sans stress.

Une feuille de calcul budgétaire détaillée pour un projet de construction sur un écran d'ordinateur portable.
Un budget détaillé et bien planifié avec un fonds de prévoyance sain est la clé d'une construction réussie.

Approfondissez votre expertise en construction durable en France et au Québec

Maîtriser la budgétisation d'une maison de ruelle est une étape. L'appliquer concrètement à un projet de construction ou de rénovation au Québec et en France, en tenant compte de nos hivers, en est une autre. Explorez ces guides conçus pour les chantiers français et québécois :

Rejoignez la communauté Ecohome pour échanger avec des experts et des autoconstructeurs de partout au Québec et en France.
